Подготовка участка к забивке ЖБ свай: чек-лист для заказчика и подрядчика

Забивка железобетонных свай начинается не с первого удара гидромолота, а с подготовки объекта. Если на участке нет безопасного подъезда, места для разгрузки свай, понятной геодезической разбивки и свободной рабочей зоны, даже самая производительная установка будет простаивать, а срок работ увеличится.

Правильно подготовленная площадка помогает бригаде начать работы в согласованный день, безопасно перемещать технику, точно погружать сваи по проектным точкам и избежать лишних расходов на срочную расчистку, повторную доставку или переделку логистики. Перед началом работ обычно проверяют подъездные пути, зону разгрузки, маршрут движения техники, коммуникации, состояние грунта и доступ к точкам свайного поля.stroimatic+1

Эта инструкция подойдёт заказчику, прорабу, владельцу участка и строительной компании. Она не заменяет инженерно-геологические изыскания, проект фундамента, проект производства работ и оценку конкретной площадки специалистом. Но поможет заранее собрать исходные данные и подготовить участок к приезду сваебойной установки.

Главное: до приезда сваебойной установки должны быть готовы подъезд, рабочая зона, место разгрузки и складирования ЖБ свай, точки свайного поля и сведения о существующих коммуникациях.

Зачем готовить площадку заранее

Свайные работы выглядят быстрыми только тогда, когда всё подготовлено заранее. На объекте бригада одновременно решает несколько задач: принимает технику, организует разгрузку свай, перемещается между точками, устанавливает сваи по проекту и контролирует процесс погружения.

Неподготовленная площадка создаёт типовые проблемы:

  • установка не может проехать к рабочей зоне;

  • манипулятору или грузовику негде развернуться;

  • ЖБ сваи разгружены на маршруте движения техники;

  • участок захламлён строительным мусором, ветками, снегом или грунтом;

  • не обозначены подземные сети и воздушные линии;

  • свайное поле не разбито или точки потеряны после работы другой техники;

  • в котловане стоит вода;

  • основание под техникой слишком слабое или переувлажнённое;

  • отсутствует безопасная зона для бригады и посторонних лиц.

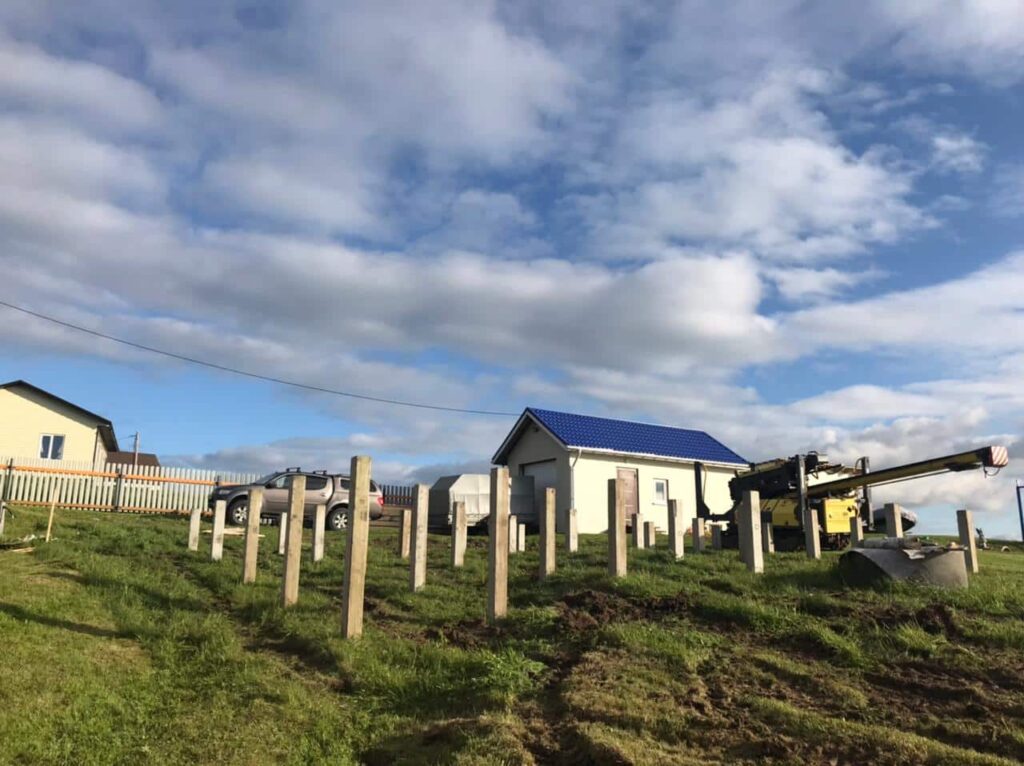

Подготовка не всегда означает большие земляные работы. Компактный копёр способен работать в стеснённой застройке, на небольших участках, возле существующих строений и там, где тяжёлой технике требуется больше пространства. Но компактность не отменяет требования к безопасности, логистике и доступу к точкам забивки.stroimatic+1

Если требуется расчистить снег, убрать мусор, локально выровнять рабочую зону, подготовить маршрут техники или место складирования свай, полезным решением может стать гидроотвал для сваебойной установки. Он используется для механизированной расчистки и локальной планировки площадки перед началом свайных работ.

Что передать подрядчику до расчёта

Чем больше точных данных получит подрядчик до выезда, тем меньше неопределённости останется на объекте. Необязательно сразу иметь полный комплект документации, но минимальная информация должна быть собрана до согласования даты работ.

Отправьте подрядчику:

  • адрес объекта и точку на карте;

  • план участка или схему будущего строения;

  • проект свайного поля, если он уже разработан;

  • геологические изыскания, если они есть;

  • информацию о типе, длине, сечении и количестве свай;

  • фотографии участка с разных сторон;

  • видео въезда от дороги до рабочей зоны;

  • фотографии ворот, поворотов, узких мест, мостов и перепадов рельефа;

  • информацию о наличии котлована, уклона, воды, болота или слабого грунта;

  • сведения о подземных и надземных коммуникациях;

  • фотографии предполагаемого места разгрузки и складирования свай;

  • желаемые сроки начала работ.

Геология и проект нужны не «для формальности». По данным изысканий определяют свойства грунта, глубину плотных слоёв и возможные ограничения. На основе проекта устанавливают требуемые параметры свайного фундамента: тип, длину, сечение, количество и положение свай. Технологическая цепочка свайных работ включает геологию, проектирование, подготовку объекта, разметку, погружение, контроль и оформление исполнительных документов.stroimatic+1

Если плотный несущий слой расположен глубоко или на площадке встречаются слабые водонасыщенные слои, могут потребоваться составные ЖБ сваи. Технологическое решение принимается по инженерным данным и проекту, а не только по внешнему виду участка.

Подготовьте подъезд для техники

Подъезд — одна из самых частых причин переноса свайных работ. До объекта должны безопасно добраться не только самоходная установка, но и транспорт со сваями, а в некоторых случаях — манипулятор, трал, буровое или вспомогательное оборудование.

До приезда бригады проверьте:

  • ширину проезда и ворот;

  • высоту проезда под арками, навесами, деревьями и проводами;

  • возможность поворота с основной дороги;

  • наличие мостов, труб, слабых обочин и узких проездов;

  • состояние покрытия после дождя, оттепели или движения тяжёлого транспорта;

  • уклоны на въезде и внутри участка;

  • наличие зоны для разворота;

  • свободный проезд без припаркованных автомобилей, строительных материалов и бытовок;

  • возможность безопасно выехать после завершения работ.

Не ориентируйтесь только на легковой автомобиль. Машина с ЖБ сваями, манипулятор и сваебойная техника имеют другие габариты, массу, радиус поворота и требования к основанию.

Если объект находится на склоне, слабом грунте, в плотной застройке или у воды, приложите к заявке фото и видео всех сложных участков маршрута. Это позволит заранее определить, нужна ли локальная подготовка подъезда, подсыпка, расчистка, корректировка логистики или другой способ доставки.

О работе компактных установок на сложных площадках читайте в материале «Сваебойные установки Стройматик для любых грунтов и сложных участков».

Подготовка участка к забивке ЖБ свай: чек-лист для заказчика и подрядчикаОсвободите рабочую зону

Рабочая зона — это не только место, где будет стоять установка в момент погружения сваи. Это весь маршрут её перемещения по свайным точкам, место работы бригады, зона подачи свай и пространство, необходимое для безопасных манёвров.

До начала забивки необходимо:

  1. Убрать строительный мусор, ветки, бытовые отходы и крупные препятствия.

  2. Демонтировать или временно убрать предметы, мешающие проезду и развороту техники.

  3. Очистить площадку от снега и наледи, если работы выполняются зимой.

  4. Не складировать грунт, пиломатериалы, блоки, арматуру и другие материалы на свайном поле.

  5. Обеспечить свободный доступ к каждой проектной точке.

  6. При необходимости локально выровнять рабочую поверхность.

  7. Ограничить доступ посторонних лиц, детей и животных в опасную зону.

  8. Согласовать с подрядчиком расположение бытовок, генераторов, контейнеров и временных сооружений.

На небольшом участке соблазнительно сложить материалы «на свободном месте». Но свободная зона может оказаться именно маршрутом установки или точкой будущей сваи. В результате материал приходится перемещать вручную или другой техникой, а объект теряет время.

Для предварительной подготовки компактная техника может использовать навесное оборудование. Стройматик указывает, что на платформу можно устанавливать сменное оборудование, а гидроотвал применяется для расчистки снега и мусора, перемещения сыпучих материалов, локальной планировки и подготовки мест разгрузки.stroimatic+1

Подготовьте место для разгрузки и складирования свай

Железобетонные сваи должны быть доставлены, разгружены и размещены так, чтобы не мешать технике, не создавать опасность для людей и не требовать многократных перемещений.

Зону разгрузки выбирают до приезда транспорта. Она должна быть связана с рабочей площадкой удобным маршрутом, но не перекрывать въезд, разворот и движение сваебойной установки.

При подготовке места для свай учитывайте:

  • ровность и устойчивость основания;

  • отсутствие риска провала или опрокидывания при разгрузке;

  • безопасное расстояние от откосов, котлованов и слабых краёв участка;

  • отсутствие коммуникаций под местом складирования;

  • очередность подачи свай к установке;

  • свободный проход бригады;

  • защиту свай от загрязнения и повреждений;

  • возможность работы манипулятора или грузоподъёмного оборудования.

Не разгружайте сваи произвольно вдоль всего участка. Если они лежат на маршруте установки, бригаде придётся перемещать их повторно, а работа замедлится. Лучше заранее согласовать схему: где разгружается транспорт, где временно размещаются сваи и в каком направлении техника будет последовательно проходить свайное поле.

На объекте важно заранее определить, где установка будет въезжать, разворачиваться, разгружать сваи и переходить между точками забивки. Именно такая предварительная организация снижает простои и расходы на дополнительную технику.

Проверьте коммуникации и высотные ограничения

Одна из самых опасных ошибок — начинать работы без информации о коммуникациях. Подземные кабели, трубы, колодцы, септики, дренаж, газопровод, водопровод, оптоволокно или элементы старого фундамента могут находиться не там, где ожидает заказчик.

До начала работ нужно:

  • передать подрядчику планы известных подземных сетей;

  • обозначить на участке колодцы, септики, скважины, дренаж, вводы коммуникаций и существующие фундаменты;

  • сообщить о старых траншеях, засыпанных котлованах и инженерных конструкциях;

  • проверить воздушные линии электропередачи, связи, освещения, деревья и навесы;

  • не скрывать проблемные зоны под грунтом, снегом или стройматериалами;

  • согласовать порядок работ вблизи действующих сетей.

Если расположение коммуникаций неизвестно, нельзя принимать решения «на глаз». Сначала необходимо уточнить данные у собственника, управляющей организации, ресурсоснабжающей компании или привлечённых специалистов — в зависимости от типа сети и условий объекта.

В статье о гидроотвале отдельно подчёркивается, что перед расчисткой и планировкой необходимо знать, где проходят существующие сети.stroimatic

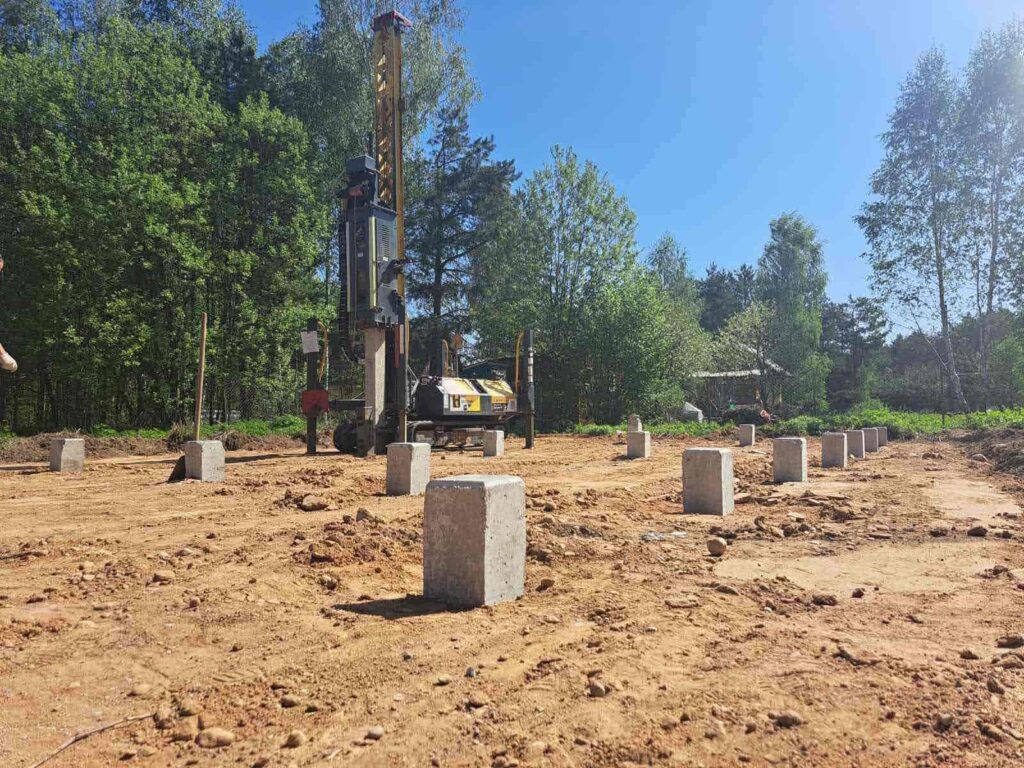

Выполните геодезическую разбивку свайного поля

Свая должна быть установлена в проектную точку, а не «примерно под будущую стену». Геодезическая разбивка нужна для точного выноса осей, привязки свай к проекту и контроля последующих этапов строительства.

До приезда установки рекомендуется:

  • подготовить проект свайного поля;

  • обеспечить доступ геодезисту;

  • вынести оси и точки погружения свай;

  • обозначить контрольные реперы и сохранить их от повреждения;

  • проверить, что точки не перекрыты материалами, бытовками или техникой;

  • передать бригаде схему с нумерацией свай;

  • согласовать высотные отметки оголовков, если они указаны проектом.

На этапе разметки определяют точки установки свай, отметки для контроля оголовков и зоны, где требуется особая осторожность из-за коммуникаций или соседних строений.

Не рассчитывайте, что колышки, нанесённые до начала активных работ на участке, сохранятся без изменений. После движения экскаватора, самосвала, манипулятора или другой техники часть разметки может быть повреждена. Геодезическую схему лучше хранить отдельно, а контрольные точки защитить.

Что делать на слабом грунте, склоне и участке у воды

Торф, болото, насыпной грунт, высокий уровень воды, береговой участок или склон не исключают использование забивных ЖБ свай. Но такие объекты требуют предварительной оценки условий: отдельно рассматривают несущую способность поверхности для движения техники и расчётную работу свай в грунте.

На сложной площадке до начала работ важно:

  • передать геологические данные;

  • показать подрядчику фактическое состояние участка;

  • определить наличие воды и необходимость водоотведения;

  • оценить устойчивость рабочих зон;

  • подготовить безопасный маршрут техники;

  • согласовать места разгрузки и складирования;

  • не размещать технику и материалы слишком близко к краям откосов;

  • учесть уклон и перепады высот;

  • заранее обсудить необходимость лидерного бурения или составных свай.

Компактные установки востребованы на болотистых, береговых, склоновых и стеснённых объектах, потому что требуют меньше пространства, чем тяжёлые копры. Но выбор технологии всё равно зависит от геологии, проекта, параметров свай и организации безопасного производства работ.stroimatic

Если верхний слой плотный, промёрзший или содержит техногенные включения, может применяться лидерное бурение свай. Это предварительное создание направляющей скважины, после которого сваю устанавливают в проектную точку и погружают гидромолотом.

Подготовка участка к забивке ЖБ свай: чек-лист для заказчика и подрядчика

Подготовка котлована к забивке свай

Работа в котловане требует отдельного чек-листа. Ограниченное пространство, откосы, вода, спуск техники и ограниченная зона складирования увеличивают значение предварительного планирования.

Перед началом работ в котловане необходимо согласовать:

  • безопасный съезд и выезд техники;

  • уклон и состояние временной дороги;

  • несущую способность дна котлована;

  • водоотлив или дренирование;

  • расстояние от рабочей зоны до откосов;

  • маршрут перемещения установки;

  • место разгрузки и размещения свай;

  • порядок работы бригад;

  • геодезическую разбивку свайного поля;

  • расположение будущих стен, балок, колонн и фундаментных конструкций.

Не допускайте ситуацию, при которой сваи уже доставлены, а установка не может безопасно спуститься в котлован или пройти к части проектных точек. Подробный разбор работы в ограниченном пространстве читайте в статье «Сваебойная установка в котловане: как компактная техника Стройматик помогает подрядчику работать в ограниченном пространстве».

Особенности зимней подготовки участка

Зимой ключевыми становятся расчистка от снега, контроль наледи, подготовка подъезда и оценка состояния промёрзшего верхнего слоя. Нельзя считать, что подъезд готов только потому, что летом по нему проезжал легковой автомобиль.

Перед зимней забивкой свай нужно:

  • очистить рабочую зону и точки свайного поля от снега;

  • подготовить и проверить подъезд;

  • убрать наледь в местах движения техники и персонала;

  • обеспечить видимость разметки;

  • проверить состояние основания после оттепели;

  • организовать место для разгрузки свай;

  • сообщить подрядчику о промёрзшем грунте и фактической толщине снега;

  • заранее обсудить вероятность лидерного бурения.

Зимние работы включают расчистку участка, подготовку рабочей зоны и подъезда, разметку свайного поля, доставку материалов, погружение и контроль. При сложном промёрзшем верхнем слое технология может потребовать предварительной подготовки точек забивки или лидерного бурения.stroimatic

Чек-лист за 24 часа до приезда бригады

Проверьте объект по этому списку за день до согласованной даты работ:

  • Подъезд свободен от машин, материалов и временных препятствий.

  • Ворота, повороты, проезды и разворотные зоны доступны для техники.

  • Заказчик сообщил о мостах, слабых участках, уклонах, проводах и других ограничениях.

  • Территория очищена от мусора, веток, крупных камней, снега и посторонних предметов.

  • Рабочая зона и точки свайного поля доступны.

  • Место разгрузки свай подготовлено и не перекрывает маршрут установки.

  • Сваи доставлены либо согласовано точное время их подачи.

  • Известно расположение коммуникаций, колодцев, септика, скважины, дренажа и старых фундаментов.

  • Геодезическая разбивка выполнена, схема свайного поля доступна бригаде.

  • Посторонние лица предупреждены о начале работ и не будут находиться в опасной зоне.

  • При наличии котлована подготовлены безопасный съезд, основание и водоотведение.

  • При сложном грунте, уклоне или воде подрядчик получил фото, видео и исходные данные заранее.

  • Контактное лицо находится на связи в день работ.

Частые ошибки заказчиков

Ошибка 1. «Техника как-нибудь проедет»

Установка и транспорт со сваями не должны искать путь уже после приезда. Узкие ворота, глубокая колея, слабая обочина, низкие провода или крутой поворот могут сделать въезд невозможным или небезопасным.

Как избежать: заранее снимите видео маршрута от основной дороги до точки работ и отправьте его подрядчику.

Ошибка 2. Разгрузить сваи там, где «есть свободное место»

Свободное место может оказаться проездом установки, зоной разворота или частью свайного поля.

Как избежать: согласуйте место разгрузки до доставки свай и не меняйте его без связи с бригадой.

Ошибка 3. Не сообщить о коммуникациях

Невыявленные сети создают риск аварии, повреждения имущества и остановки работ.

Как избежать: передайте планы, покажите на участке все известные инженерные объекты и не скрывайте старые траншеи, колодцы или фундаменты.

Ошибка 4. Считать, что геология не нужна

Внешне сухой и ровный участок может иметь насыпные, слабые, водонасыщенные или неоднородные грунты. Без инженерных данных нельзя обоснованно назначить параметры свайного основания.

Как избежать: закажите инженерно-геологические изыскания и передайте результаты проектировщику и подрядчику.

Ошибка 5. Начинать в котловане без подготовки спуска

Техника может безопасно работать в котловане только при организованном съезде, устойчивом основании, водоотливе и продуманной логистике.

Как избежать: согласуйте схему работы в котловане до доставки техники и свай.

Ошибка 6. Оставить участок в снегу и наледи зимой

Снег скрывает разметку, коммуникационные люки, перепады высот и препятствия. Наледь повышает риск для работников и техники.

Как избежать: расчистите рабочую зону, подъезд, точки забивки и место разгрузки до приезда бригады.

Какую установку выбрать под условия участка

Для узкого въезда, частного участка и сравнительно лёгких объектов можно рассматривать сваебойную установку Стройматик СГК‑200. Приоритетом здесь становятся габариты, манёвренность и удобство логистики.

Для частных и коммерческих объектов, больших объёмов, работы с составными сваями и гидробуром подходит Стройматик СГК‑320. Эта модель востребована, когда компании нужна универсальная профессиональная техника с запасом для развития.

Для плотных грунтов, более крупных свай и серьёзных строительных задач можно рассматривать Стройматик СГК‑360.

Для тяжёлых и промышленных объектов, интенсивной эксплуатации и работы с более серьёзными параметрами свай подходит Стройматик СГК‑400.

Полный модельный ряд и базовые характеристики представлены в каталоге сваебойных установок Стройматик. Окончательный подбор выполняют после изучения проекта, геологии, параметров свай, логистики и условий конкретного объекта.

Вывод

Подготовка участка к забивке ЖБ свай — это часть технологии устройства фундамента, а не второстепенная формальность. Свободный подъезд, безопасная рабочая зона, заранее согласованное место разгрузки, точная разбивка свайного поля и информация о коммуникациях помогают начать работы без задержек и выполнить их по проекту.

Если участок находится на склоне, в котловане, на слабом грунте, у воды или в плотной застройке, не откладывайте оценку условий до приезда техники. Отправьте подрядчику план, геологию, параметры свай, фото и видео объекта заранее — так можно подобрать технологию, модель установки и необходимое навесное оборудование до выхода бригады на площадку.

Нужно оценить готовность вашего участка к забивке свай? Оставьте заявку на сайте Стройматик или позвоните по телефону +7 921 134‑02‑03. Специалисты помогут подобрать сваебойную установку, согласовать логистику и определить, какие данные нужны для начала работ.
